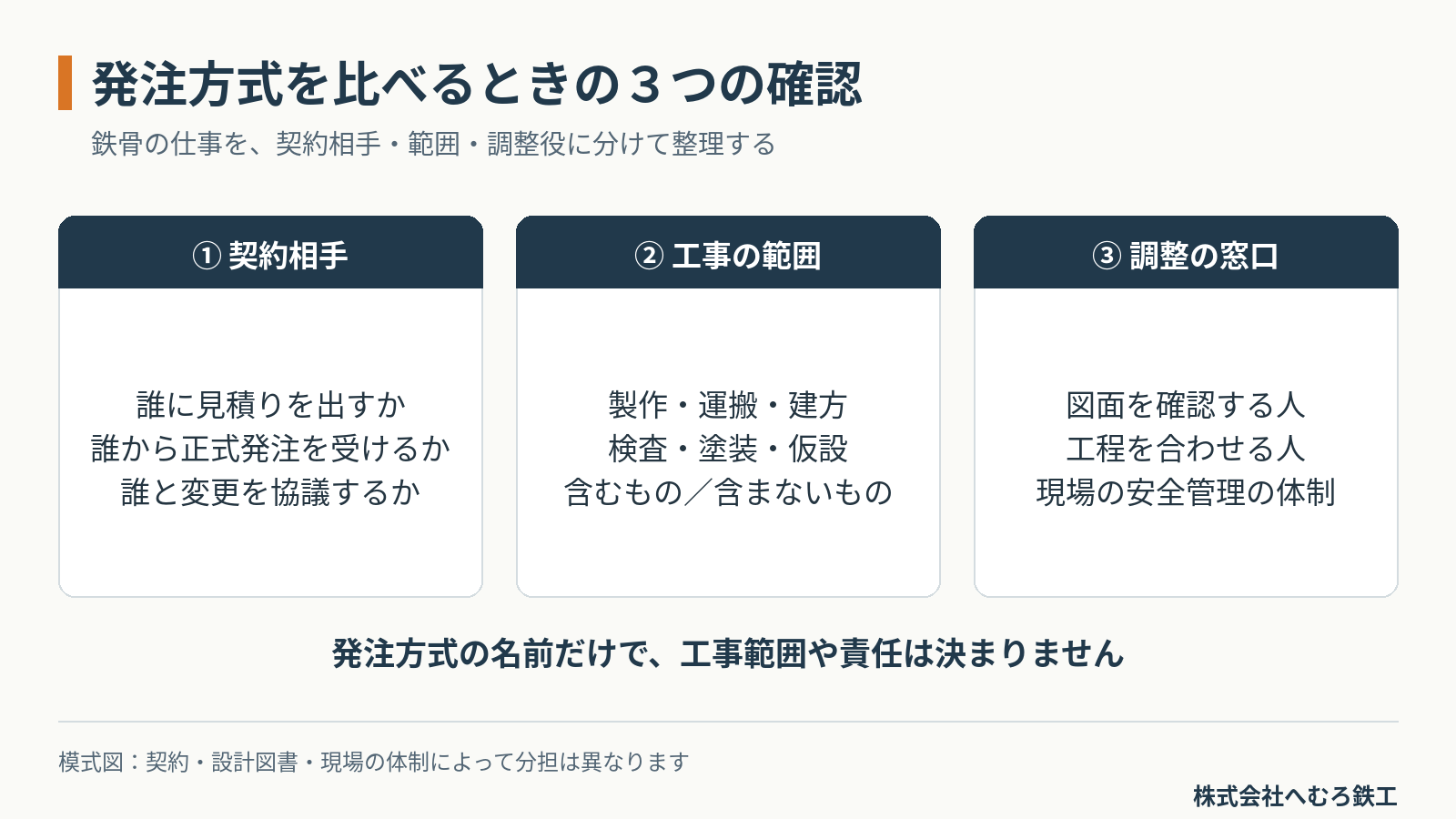

鉄骨発注で確認する契約相手、工事範囲、調整窓口の3項目

分離発注とゼネコン経由の違い|鉄骨ファブから見た注意点【鉄骨ファブが解説】


■結論:違いは契約相手と調整の仕組み

鉄骨発注で確認する契約相手、工事範囲、調整窓口の3項目
発注方式を選ぶ前に、誰と契約し、どこまで任せ、誰が調整するかを整理します

建築鉄骨の発注では、発注者が鉄骨工事を他の工事と分けて契約する分離発注と、工事全体を請け負ったゼネコンなどの元請を通じて発注する形があります。

鉄骨ファブから見ると、大きく変わるのは「契約する相手」「引き受ける範囲」「図面や工程を調整する窓口」です。発注方式の名前だけで、製作から建方までの担当が一律に決まるわけではありません。

👉 比較するときは、同じ図面・同じ工事範囲・同じ工程条件をそろえます。分離発注なら必ず安い、ゼネコン経由なら必ず納期が短い、といった単純な判断は避けたいところです。

この記事では、建築鉄骨工事の発注・契約関係を中心に、見積りから出荷・建方までの確認点を一般論として整理します。工場製作・納品だけの取引は、現場施工まで含む工事請負と契約内容や適用関係が異なる場合があるため、区別して確認してください。

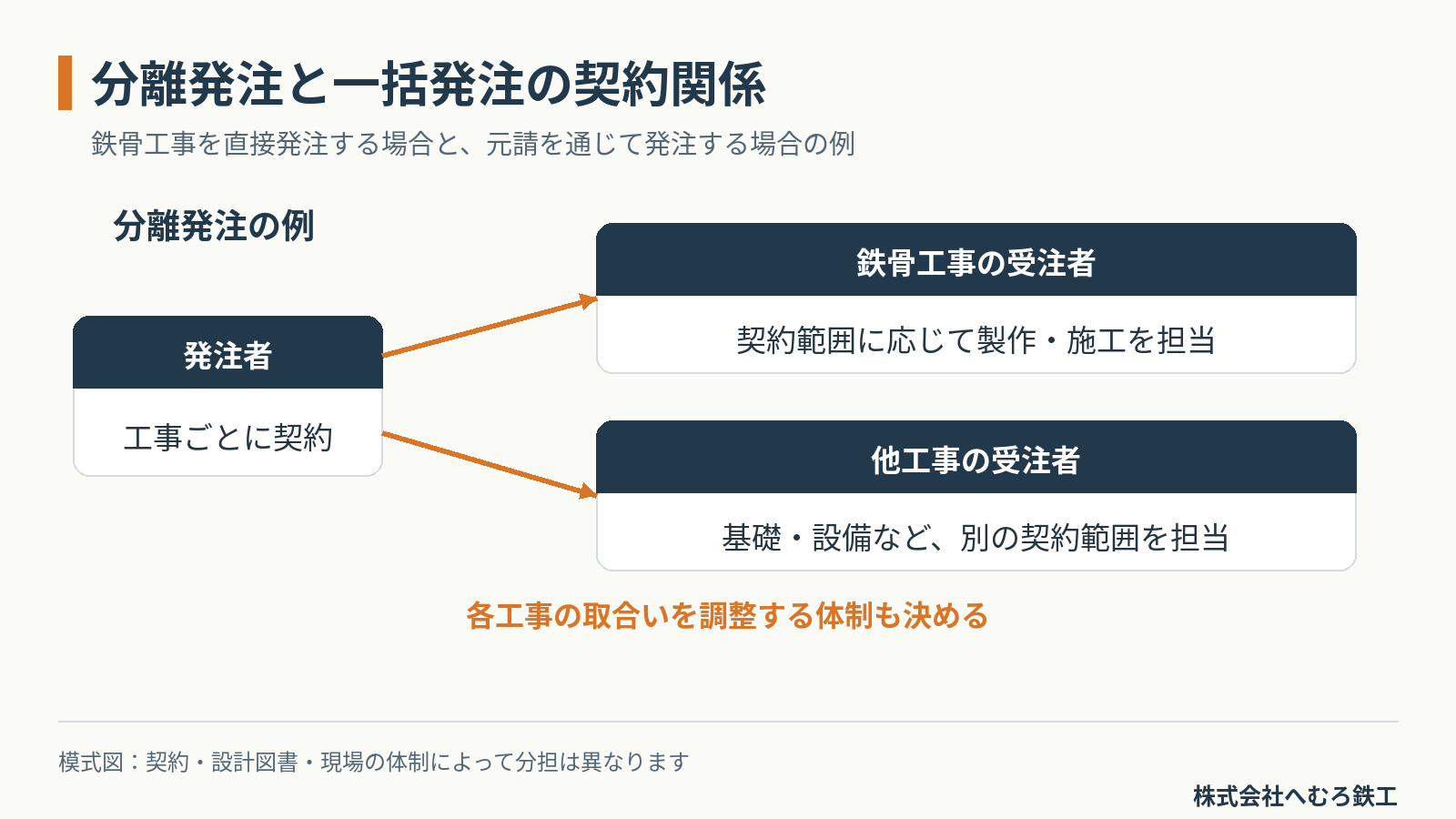

■分離発注:鉄骨工事を直接契約する

発注者が鉄骨工事と他の工事をそれぞれの受注者に契約する分離発注の模式図
契約を分けた部分どうしの取合いを調整する体制が必要です

分離発注では、発注者が工種などに分けて、それぞれの受注者と契約します。例えば鉄骨工事を別契約にした場合、鉄骨ファブは、その契約相手に見積りを提出し、仕様や範囲を確認することになります。

鉄骨の担当者と直接話しやすくなる一方、基礎・鉄骨・屋根・外壁・設備など、別契約の工事をつなぐ調整が必要です。アンカーボルトの位置、梁に取り付く金物、設備開口などは、鉄骨工事だけで決められないことがあります。

国土交通省の「工期に関する基準」は、分離発注の場合、発注者が各工事の施工に関して調整する必要があることを示しています[1]。実務では、担当者、会議の進め方、回答期限を決め、必要に応じて設計者や工事監理者、施工管理を担う者と体制を整えます。

👉 契約を分けることと、工事間の調整を省けることは別です。誰が全体工程をまとめ、食い違いを誰に相談するかを、発注前に確認しておきます。

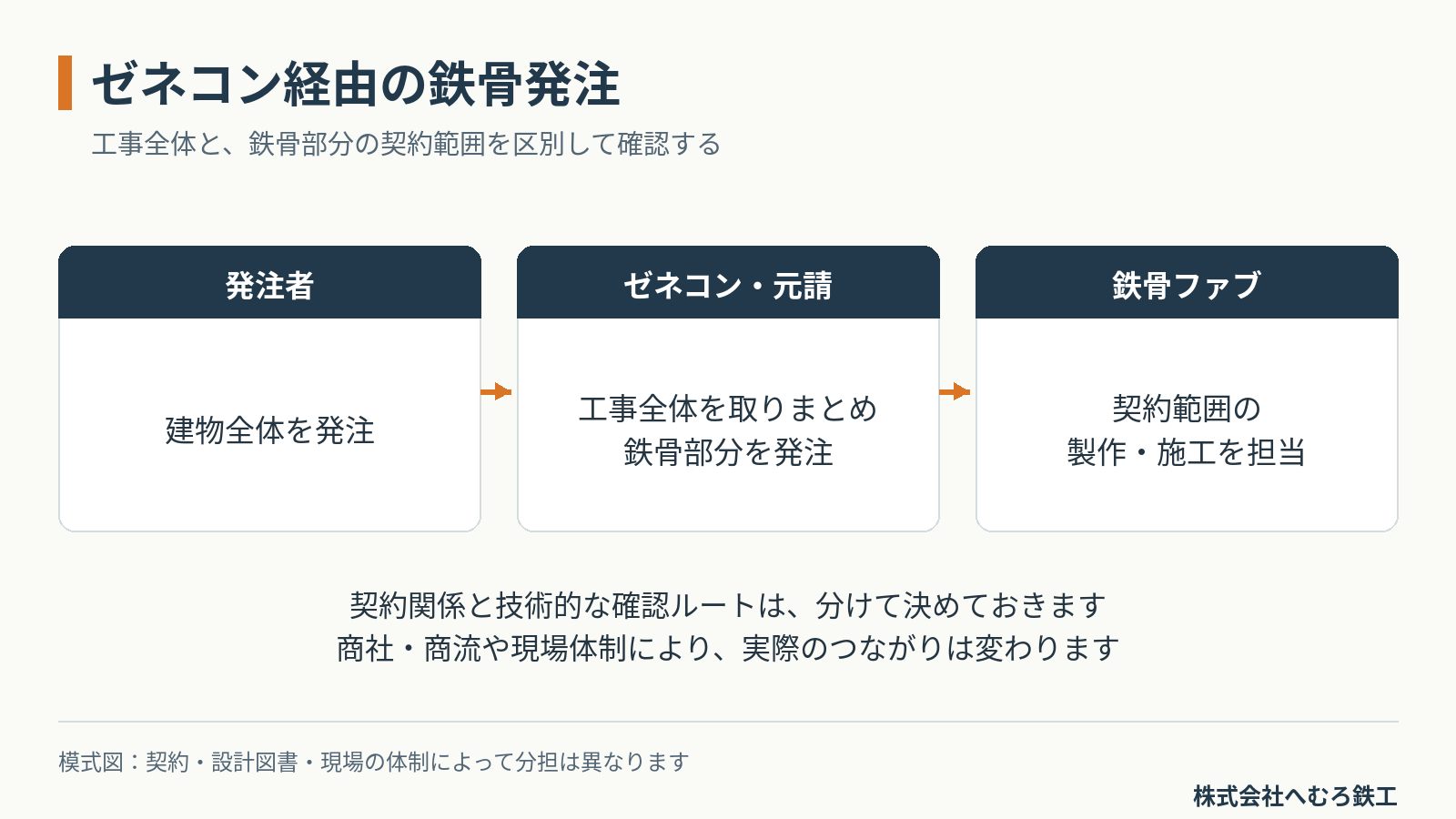

■ゼネコン経由:元請との契約範囲を確認する

発注者、ゼネコンなどの元請、鉄骨ファブの契約関係を示す模式図
ここでは代表的な形を示しています。実際には商社などが入る場合もあります

工事全体をゼネコンなどに一括発注する場合は、元請が専門工事を下請に発注し、工事全体の施工管理を行う形が一般的です[1]。鉄骨ファブは、元請などとの契約に基づき、担当する鉄骨部分を製作・施工します。

図面の質疑、検査日程、出荷順などを元請担当者と調整する場合でも、その担当者が何を確認・決定できるかは明確にしておきます。構造上の変更などは、設計者や工事監理者の確認が必要になるためです。

契約には商社などが入る場合もあります。発注書の相手、技術的な打合せ相手、支払い・変更契約の相手がどうつながるのか、契約関係と連絡系統を図にすると整理しやすくなります。

👉 元請に任せる項目と、ファブが責任を持って行う項目を分けて確認します。施工管理の窓口がある場合でも、工事範囲や必要な情報が自動的にそろうとは限りません。

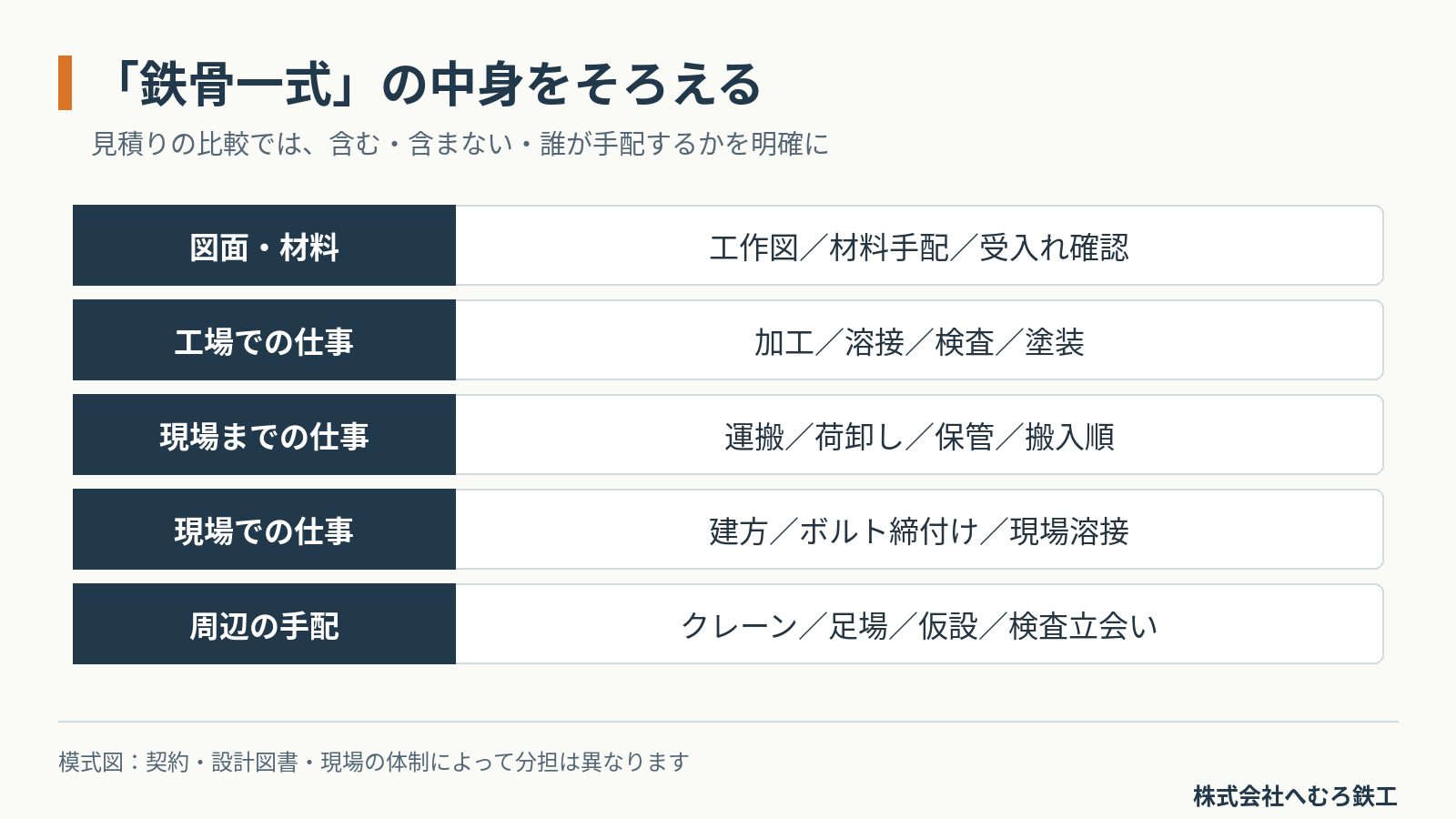

■見積りは「鉄骨一式」の中身を合わせる

図面材料、工場作業、運搬、現場作業、仮設などの見積範囲を確認する一覧
担当と費用負担を決めるための整理例です。すべてがファブの担当とは限りません

同じ「鉄骨工事一式」でも、製作のみか、運搬までか、建方や現場溶接まで含むかで内容は大きく変わります。金額を見る前に、含むもの・含まないもの・別途協議するものをそろえることが大切です。

元請・下請間の建設業法令遵守ガイドラインは、見積条件として責任施工範囲、工程、他工種との関係、費用負担などを明確にすることを示しています[2]。鉄骨工事では、例えば次の項目を分けて確認できます。

  • 図面・材料:工作図、現寸、材料の手配、受入れ確認
  • 工場作業:切断・孔あけ・組立・溶接、検査、塗装やめっき
  • 運搬・受入れ:積込み、運搬、荷卸し、仮置き、搬入順の調整
  • 現場作業:建方、高力ボルト締付け、現場溶接、塗装補修
  • 周辺の手配:クレーン、足場、仮設、検査立会い、記録の提出

👉 例えば「運搬込み」でも、荷卸しのクレーンや仮置場まで含むとは限りません。作業名・手配する人・費用を負担する人を分けて書くと、見積りの抜けや重複を見つけやすくなります。

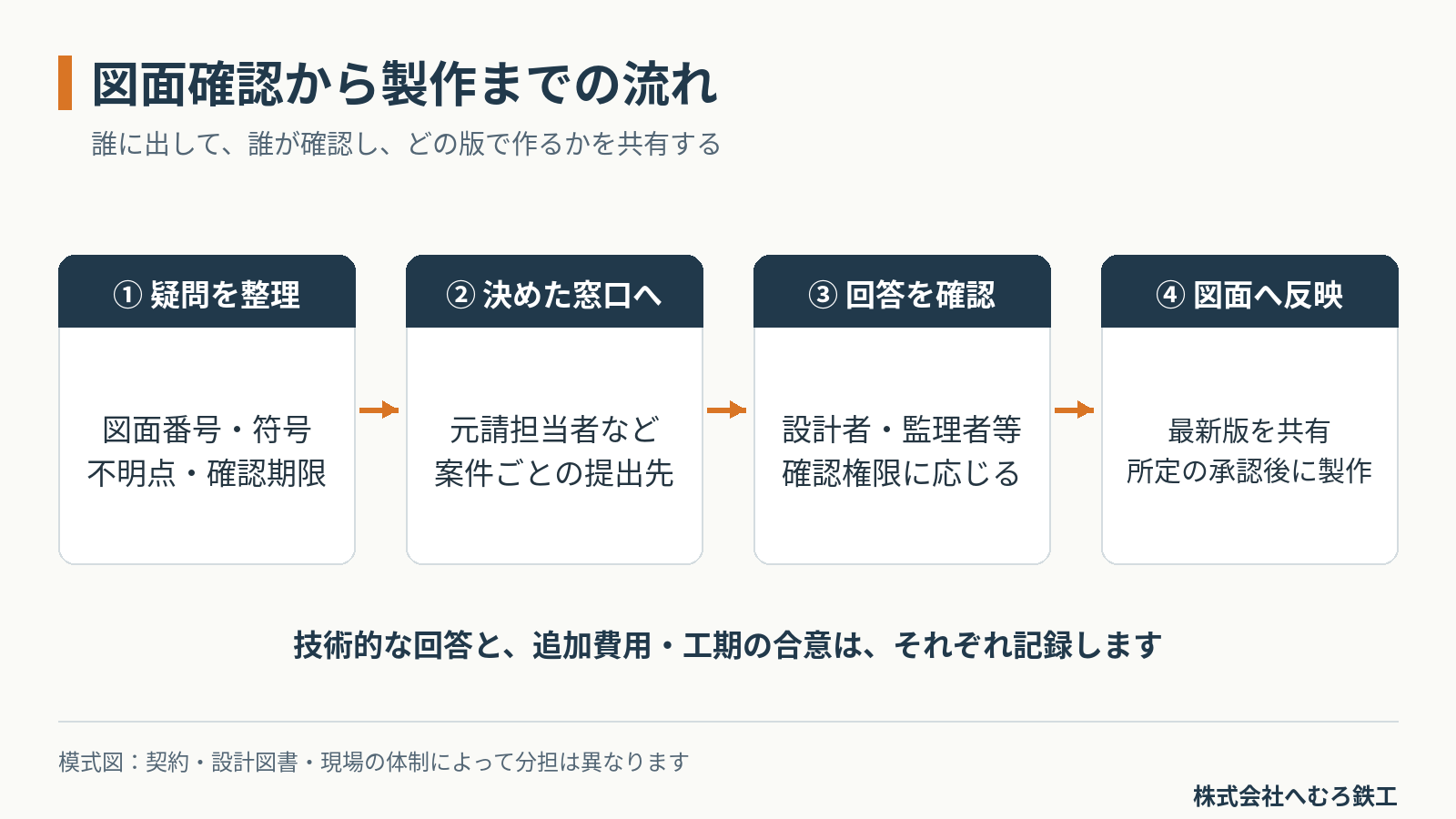

■図面確認の窓口と承認の流れを決める

疑問整理、所定の窓口への提出、回答確認、図面反映と承認を経て製作する流れ
契約上の窓口と、図面を確認・承認する権限を持つ人を確認します

鉄骨製作では、構造図・意匠図・設備図の情報を部材ごとの工作図に落とし込みます。取合いや寸法に不明点があれば、決められた提出ルートで質疑を出し、回答を図面に反映することが基本になります。

発注方式を問わず、質疑の受付先、確認する担当者、承認の手順、必要な回答日、変更図の共有方法を最初に決めます。元請の下請として製作する場合には、元請担当者を通じて設計者・工事監理者へ確認する運用もあります。

公共建築工事標準仕様書では、施工図等について施工に先立つ承諾、関連工事との納まりの調整、変更時の手続きを定めています[3]。これは公共建築の標準仕様であり、すべての民間工事へ自動的に適用されるものではありません。実際の案件では、契約と設計図書に定められた方法に従います。

👉 図面の技術的な確認と、追加費用・工期の合意はそれぞれ整理します。「図面の回答が来た」ことだけで、変更契約まで済んだと考えないようにします。

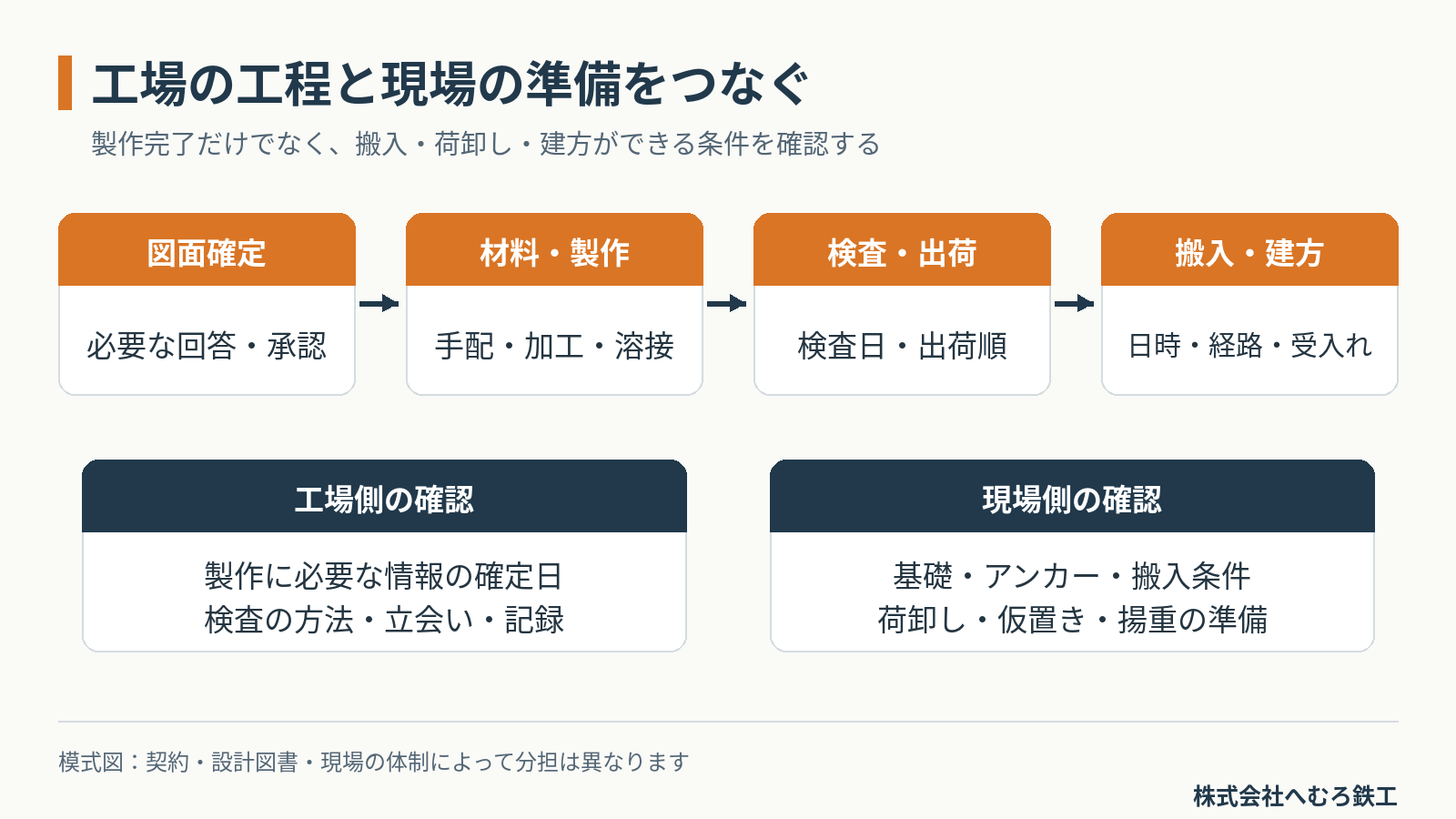

■製作工程と搬入・建方の条件をつなぐ

図面確定、材料製作、検査出荷、搬入建方の各工程と、工場側現場側の確認事項
出荷できる日と、現場で受け入れて建てられる日を合わせます

工場で鉄骨が完成しても、現場で受け入れられなければ建方は進みません。基礎やアンカーボルトの状況、搬入経路、荷卸し場所、クレーンの手配、他工事との作業時間などを確認します。

工程の打合せでは、建方日だけでなく、図面を確定する日、材料を手配する日、検査日、出荷日をつなげて考えます。「工期に関する基準」も、施工図・製作図・仕様の決定遅延が工場製作の工程管理に影響することを取り上げています[1]。

分離発注では各工事の予定を誰が集約するか、ゼネコン経由では元請工程の変更を誰から受け取るかを確認します。担当する工事の外側で起きた変更も、鉄骨の製作順や搬入順に影響することがあります。

👉 出荷可能日と建方可能日を分けて確認すると、どちらの条件がまだ整っていないかが見えます。搬入と建方の詳細は、現場の施工計画と適用仕様に合わせて協議します[3]。

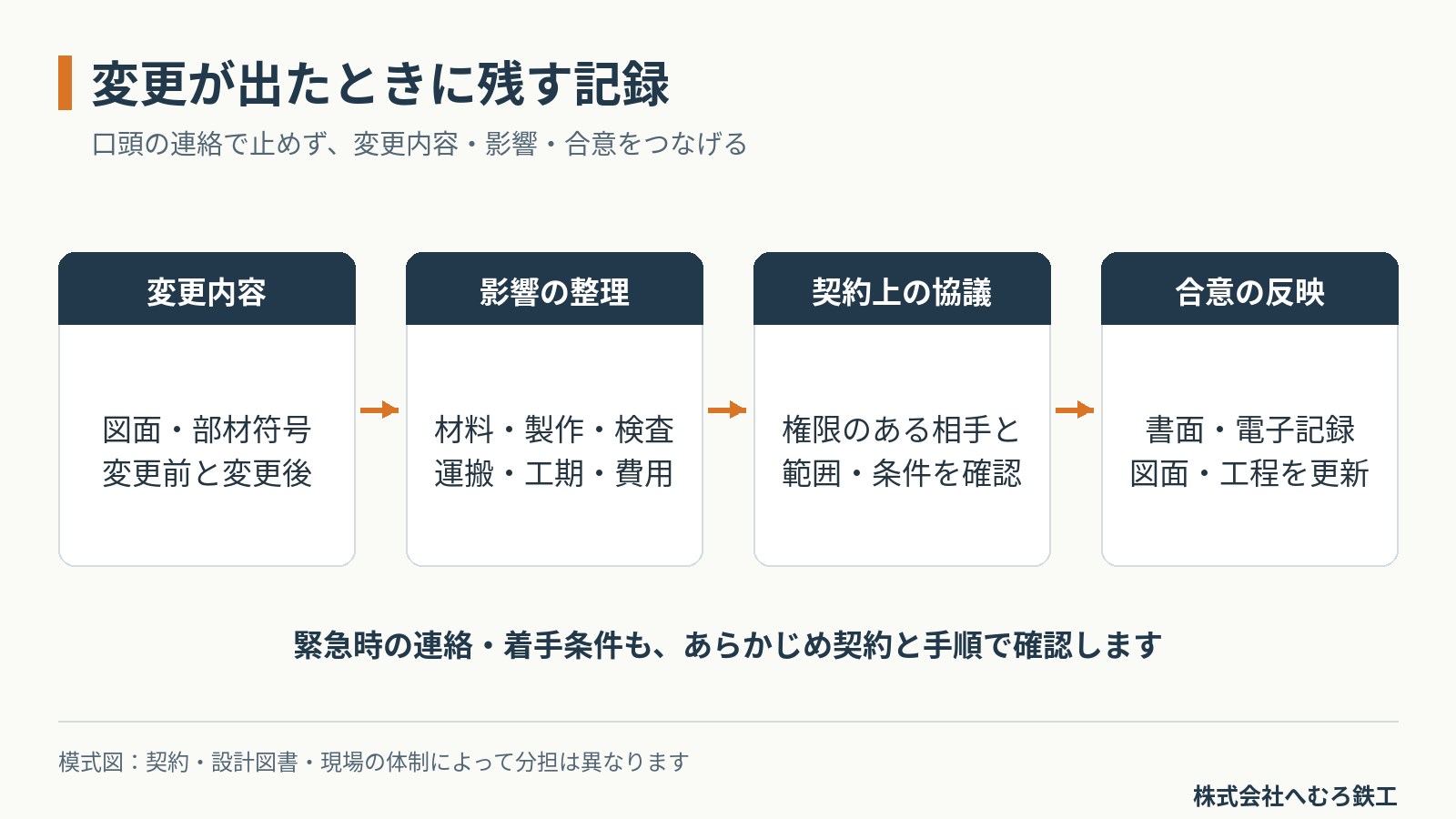

■追加・変更は内容、費用、工期を記録する

変更内容の記録、材料製作費用工期への影響整理、権限ある相手との協議、合意の反映
変更が出たときの確認手順を、発注時に決めておきます

発注後に材質・寸法・金物・塗装仕様などが変わると、材料の手配、工作図、製作、検査、運搬の各段階に影響します。まず変更前後の図面や部材符号をそろえ、どの作業をやり直す必要があるかを整理します。

国土交通省のガイドラインでは、建設工事の請負契約を着工前に書面で取り交わすこと、追加・変更についても原則として対象工事の着工前に変更契約を行うことが示されています[2・4]。法令の要件を満たす電子契約も利用できますが、通常の連絡メールを送っただけで必要な契約手続きがすべて済むとは限りません。

実務では、変更内容、費用への影響、必要な工期、回答・合意した相手を残します。技術担当者との打合せ結果は、契約を変更する権限を持つ相手にも確認することが大切です。

👉 緊急対応が必要になる場合に備え、連絡先と着手条件もあらかじめ確認します。変更後の図面・工程表を関係者へ共有し、旧版での製作や二重手配を防ぎます。

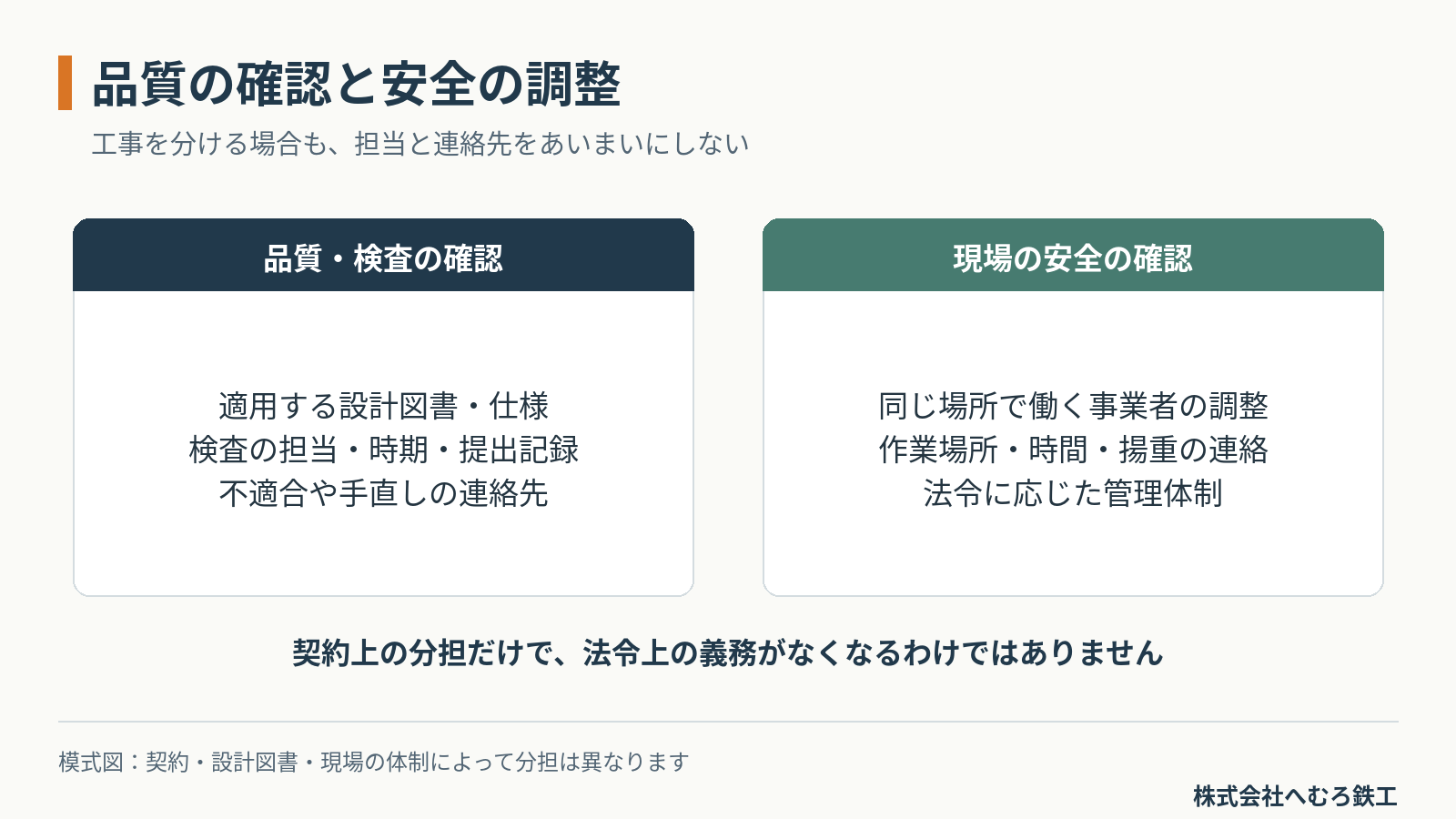

■検査と安全管理の分担を確認する

品質検査の担当時期記録と、安全調整の作業場所時間管理体制を分けて整理した図
品質の確認と安全衛生の管理体制を、それぞれ決めます

発注方式を選ぶことと、設計図書で求められる品質を満たすことは、別の確認項目です。検査の種類、実施する人、立会いの有無、提出する記録、手直しが必要な場合の連絡先を決めます。

例えば、公共建築工事標準仕様書は、溶接部の確認・試験や、試験を行う技能資格者について定めています[3]。工場内の品質管理と、発注者側の受入れ確認等を混同せず、案件で要求される検査体制を確認します。

また、同じ場所で複数の事業者が作業する現場では、工程調整に加えて安全衛生上の連絡・調整が必要です。分離発注の状況によっては、労働安全衛生法に基づく統括管理を担う事業者の指名等が必要になる場合があります[5]。契約で担当を分けただけで、法令上の義務がなくなるわけではありません。

発注前には、①契約相手、②見積範囲、③図面の窓口、④搬入までの工程、⑤変更の手続き、⑥検査・安全の体制を確認します。鉄骨の仕事と、前後の工事のつながりが見えることが、どの発注方式でも重要です。

個別の物件では、適用法令、契約書類、設計図書に基づき、設計者・工事監理者・契約上の権限を持つ相手など、関係者に確認してください。鉄骨製作についてのご相談は、お問い合わせからどうぞ。
